渠江风洞子航运工程2024年防洪度汛专项方案
1. 工程概况
1.1 工程简介
1.1.1 工程背景
- 渠江风洞子航运工程是中交第四航务工程局有限公司和山东省路桥集团有限公司联合体承建的重点工程。
- 工程位于四川省渠县,主要包括风洞子航运枢纽工程、航道疏浚工程、炸礁工程等。
- 工程旨在提升渠江的航运能力,改善航道条件,促进地区经济发展。
1.1.2 工程规模
- 新建Ⅲ级船闸一座,有效尺度200×23×4.2m。
- 新建水电站一座,装机容量4×18.75MW。
- 新建挡泄水建筑物,包括泄洪冲沙闸、左右岸接头坝、储门槽坝段、鱼道等。
1.2 工程进度
1.2.1 施工进度

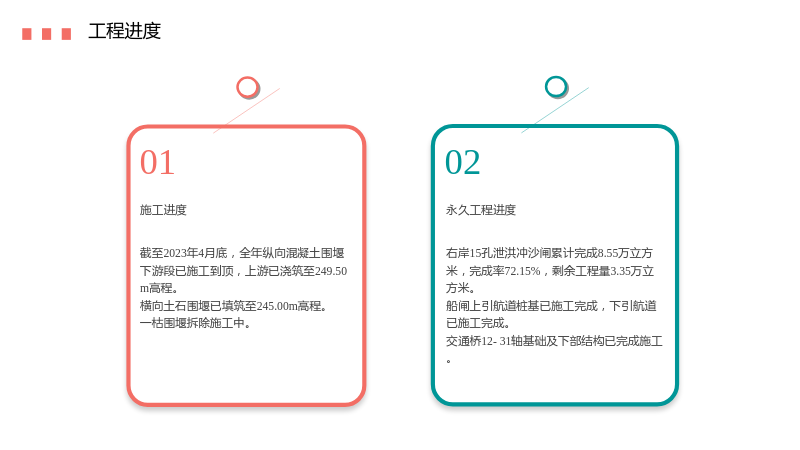

- 截至2023年4月底,全年纵向混凝土围堰下游段已施工到顶,上游已浇筑至249.50m高程。
- 横向土石围堰已填筑至245.00m高程。
- 一枯围堰拆除施工中。
1.2.2 永久工程进度
- 右岸15孔泄洪冲沙闸累计完成8.55万立方米,完成率72.15%,剩余工程量3.35万立方米。
- 船闸上引航道桩基已施工完成,下引航道已施工完成。
- 交通桥12-31轴基础及下部结构已完成施工。
2. 防洪度汛方案
2.1 度汛标准

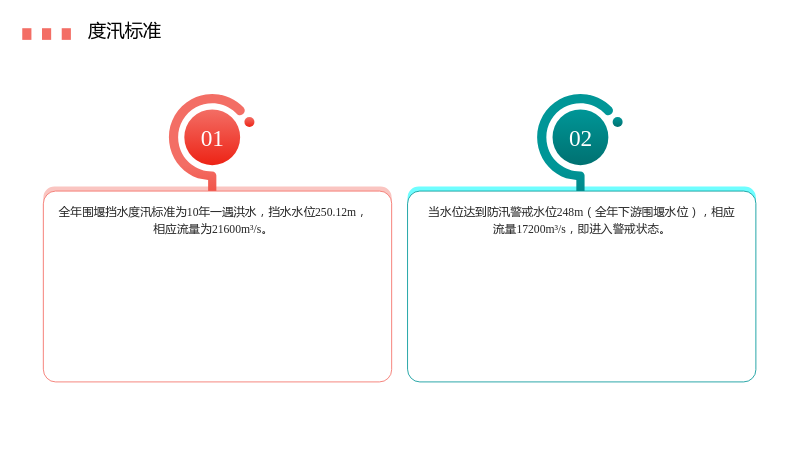

- 全年围堰挡水度汛标准为10年一遇洪水,挡水水位250.12m,相应流量为21600m³/s。
- 当水位达到防汛警戒水位248m(全年下游围堰水位),相应流量17200m³/s,即进入警戒状态。
2.2 度汛方式
- 汛期二枯围堰基坑过水,一期全年围堰进行挡水。
- 当水位达到防汛警戒水位时,启动项目防洪度汛应急预案。
2.3 度汛措施
- 加强对全年围堰的检查、测量和排查,确保围堰的稳定性。
- 做好防洪抢险各项准备工作,包括人员、设备、物资的撤离和转移。
- 汛期加强对全年纵围和上、下游土石围堰的安全监测。
- 清除泄洪冲沙闸上、下游及闸孔范围内的施工弃渣等,确保已建5孔泄洪冲沙闸的闸孔过流顺畅。
- 与上游最近水文站和达州市水文局建立汛期水情、雨情预报联络机制。
- 制定汛期人员、设备撤离方案,确保汛期施工安全。
3. 防洪度汛组织机构
3.1 组织结构
- 成立防洪度汛领导小组,负责制定防洪度汛方案和组织实施。
- 设立防洪度汛工作小组,负责日常防洪度汛工作的协调和监督。
- 组建抢险救援队伍,负责应急抢险和救援工作。
- 设立监测预警组,负责水文、气象信息的收集和分析。
- 建立信息报告制度,确保信息传递的及时性和准确性。
3.2 职责分工
- 防洪度汛领导小组负责制定防洪度汛方案,组织防洪度汛工作的实施。
- 防洪度汛工作小组负责协调各部门的防洪度汛工作,监督防洪度汛措施的落实。
- 抢险救援队伍负责应急抢险和救援工作,确保人员、设备的安全。
- 监测预警组负责收集和分析水文、气象信息,及时发布预警信息。
- 各部门负责本部门的防洪度汛工作,确保本部门的安全。
4. 防洪度汛保障措施
4.1 人员保障
- 组织防洪度汛培训和演练,提高员工的防洪度汛意识和能力。
- 建立防洪度汛应急救援队伍,负责应急抢险和救援工作。
- 加强人员的安全教育和管理,确保人员的安全。
4.2 物资保障

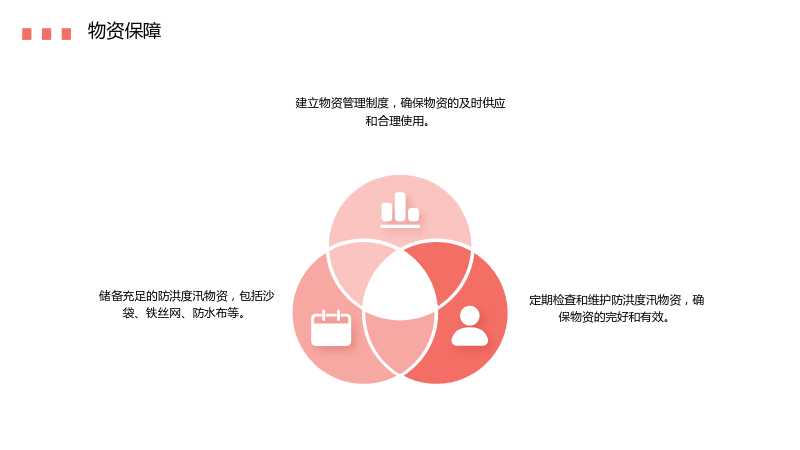

- 储备充足的防洪度汛物资,包括沙袋、铁丝网、防水布等。
- 建立物资管理制度,确保物资的及时供应和合理使用。
- 定期检查和维护防洪度汛物资,确保物资的完好和有效。
4.3 技术保障
- 采用先进的防洪度汛技术,包括水位监测、气象预报等。
- 建立防洪度汛信息系统,实现信息的实时收集、分析和共享。
- 加强对防洪度汛技术的研发和应用,提高防洪度汛的效率和效果。
5. 防洪度汛应急预案
5.1 应急预案内容
- 应急预案包括预警机制、应急响应、应急抢险、人员疏散等内容。
- 应急预案应明确各部门的职责和任务,确保应急工作的有序进行。
- 应急预案应定期进行演练和评估,确保应急预案的有效性和可操作性。
5.2 预警机制

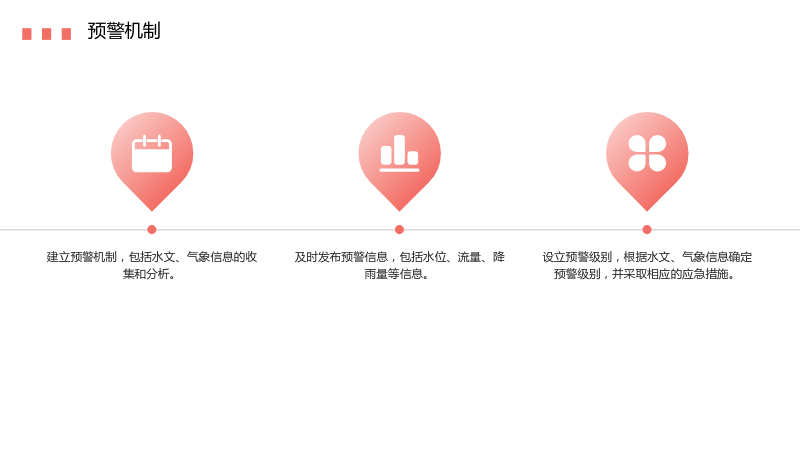

- 建立预警机制,包括水文、气象信息的收集和分析。
- 及时发布预警信息,包括水位、流量、降雨量等信息。
- 设立预警级别,根据水文、气象信息确定预警级别,并采取相应的应急措施。
5.3 应急响应

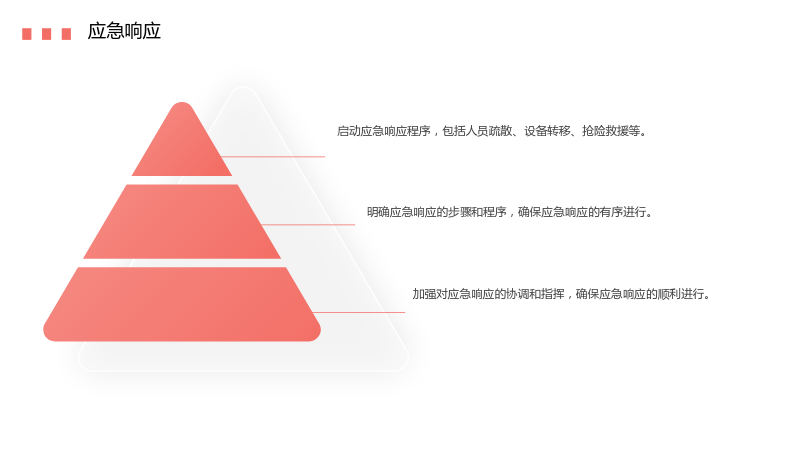

- 启动应急响应程序,包括人员疏散、设备转移、抢险救援等。
- 明确应急响应的步骤和程序,确保应急响应的有序进行。
- 加强对应急响应的协调和指挥,确保应急响应的顺利进行。
5.4 应急抢险

- 组建抢险救援队伍,负责应急抢险和救援工作。
- 配备抢险救援设备,包括抽水泵、沙袋、铁丝网等。
- 制定抢险救援方案,包括抢险救援的步骤、程序和措施。
5.5 人员疏散
- 制定人员疏散方案,包括疏散路线、疏散时间和疏散地点。
- 组织人员疏散演练,提高员工的疏散意识和能力。
- 加强对人员疏散的指挥和协调,确保人员疏散的有序进行。
通过以上措施,确保渠江风洞子航运工程在2024年汛期能够安全、有序地进行防洪度汛工作,保障工程的安全和顺利进行。
