矿业公司2024年挖潜矿石资源,提高矿粉高效制造能力专项工作方案推进情况汇报
1. 2024年矿石资源挖潜总体安排
1.1 2024年供矿形势分析
1.1.1 在营采区保有可采矿量减少,稳产能压力增大
- 水厂铁矿总体技术状况变差,综合剥采比较高,回采矿量保有期仅为0.54个月,远未达到3个月技术标准,2023年末保有可采矿量仅剩3005万t,供矿能力大幅下降。
- 杏山铁矿2023年底一期保有可采矿量仅剩352万t,在供矿能力不降低的前提下,仅能服务至2025年2月份。
1.1.2 地采工程建设滞后,影响资源保供任务
- 受新冠疫情、环保管控、“二十大”火工品停供,2022年“9.2”迁西透水事故停产、唐首马矿“7.1”溜井喷料事故停产、马城铁矿施工过程中频繁涌水等不利因素影响,杏山扩建工程、唐首马铁矿、马城铁矿地采工程建设滞后,给资源紧缺的“十四五”保供带来更大压力和挑战。
1.1.3 挖潜矿石占比逐年上升,对精矿粉质量稳定带来影响
- 近些年来,矿业公司多措并举、千方百计挖潜矿石资源,提高自产粉生产能力,最大限度保障股份炉料需求,挖潜矿石占比逐年上升(2022年为26%、2023年32%、2024年35%),与原生矿对比,矿体可禀赋差(原品低、可选性低、尾品高),以及建材产线回收矿入选占比逐年升高,入选矿石质量呈劣化趋势,对精矿粉质量稳定带来一定影响。

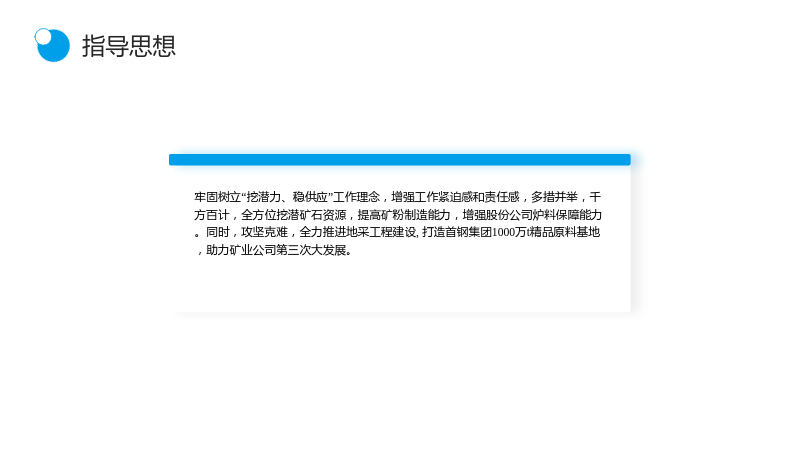

1.2 指导思想
- 牢固树立“挖潜力、稳供应”工作理念,增强工作紧迫感和责任感,多措并举,千方百计,全方位挖潜矿石资源,提高矿粉制造能力,增强股份公司炉料保障能力。同时,攻坚克难,全力推进地采工程建设, 打造首钢集团1000万t精品原料基地,助力矿业公司第三次大发展。

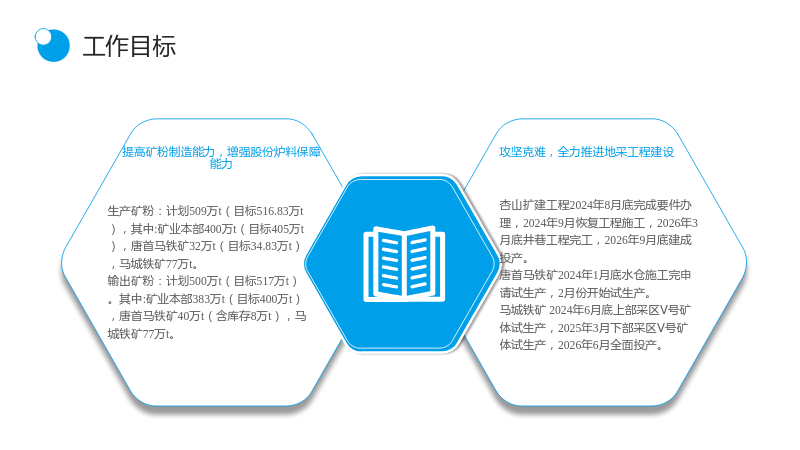

1.3 工作目标
1.3.1 提高矿粉制造能力,增强股份炉料保障能力
- 生产矿粉:计划509万t(目标516.83万t),其中:矿业本部400万t(目标405万t),唐首马铁矿32万t(目标34.83万t),马城铁矿77万t。
- 输出矿粉:计划500万t(目标517万t)。其中:矿业本部383万t(目标400万t),唐首马铁矿40万t(含库存8万t),马城铁矿77万t。
1.3.2 攻坚克难,全力推进地采工程建设
- 杏山扩建工程2024年8月底完成要件办理,2024年9月恢复工程施工,2026年3月底井巷工程完工,2026年9月底建成投产。
- 唐首马铁矿2024年1月底水仓施工完申请试生产,2月份开始试生产。
- 马城铁矿 2024年6月底上部采区Ⅴ号矿体试生产,2025年3月下部采区Ⅴ号矿体试生产,2026年6月全面投产。
2. 1-4月份专项工作方案推进情况
2.1 矿石、矿粉完成情况
- 1-4月份,矿业公司克服唐首马矿试生产主溜井故障不利影响因素,全面组织挖潜方案落地实施,除唐首马矿外,矿业本部各厂矿生产、输出矿粉均超额完成计划、目标任务。
2.1.1 生产矿粉完成情况
- 累计完成146.52万t(矿业本部143.23万t、唐首马矿3.29万t、马城铁矿0万t),较日历进度超产3.70万t(矿业本部超产10.99万t、唐首马矿欠产7.29万t)。
2.1.2 输出矿粉完成情况
- 累计完成142.34万t(矿业本部140.94万t、唐首马矿1.40万t、马城铁矿0万t),与日历进度对比超产2.50万t(矿业本部超产14.32万t、唐首马矿欠产11.82万t)。
