2023年除臭框架维修项目9月月报

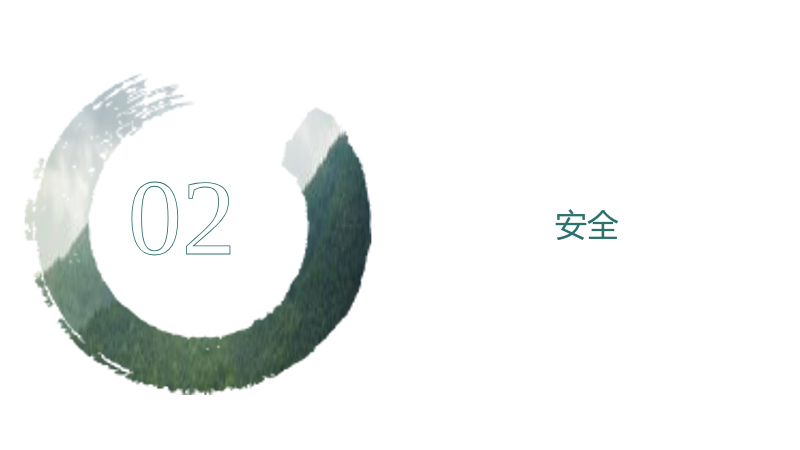

1. 9月完成情况与下月计划
1.1 9月完成情况
1.1.1 高安屯除臭维修项目
- 施工队伍已进场,填料清掏工作已完成。
1.1.2 小红门除臭维修项目
- 与水厂沟通,走集团框架,编制任务单并完成水厂审核。
- 任务单已发至水厂,等待进一步反馈。
1.1.3 酒仙桥除臭维修
- 对上报价已确认,等待进一步的施工安排。
1.1.4 通惠河除臭维修
- 任务单-03上线审批已完成。
1.1.5 康庄除臭维修
- 完成任务单、验收单、结算单编制,盖章完毕已发业主。
1.1.6 次渠水厂除臭维修
- 完成踏勘工作,为后续施工做好准备。
1.1.7 清河二除臭维修项目
- 完成踏勘工作,为后续施工做好准备。
1.1.8 次渠水厂除臭维修
- 对上报价确认完毕,已排产,等待施工。

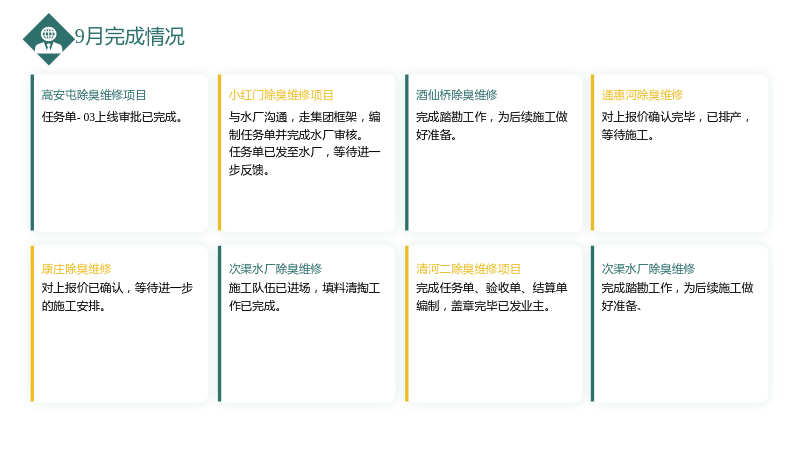

1.2 下月计划
1.2.1 小红门除臭维修项目
- 任务单签订
1.2.2 次渠水厂除臭维修
- 对上报价,为施工做好准备。
1.2.3 高安屯除臭维修项目
- 任务单01 验收办理,任务单02 签订。
1.2.4 清河二除臭维修
- 任务单01开票,任务单02及03签订完成。
1.2.5 槐房除臭维修
- 对上报价
1.2.6 通惠河任务单03
- 开票回款
1.2.7 槐房除臭维修总包合同
- 签订,确保项目顺利进行。
1.2.8 酒仙桥总包合同
- 签订,确保项目顺利进行。
2. 安全
2.1 安全
2.1.1 高安屯除臭维修
- 涉及有限空间作业,需严格遵守安全规定,确保施工安全。
2.1.2 施工现场安全
- 确保施工现场的安全措施到位,如安全警示标志、三脚架、呼吸器等。
2.1.3 施工人员安全培训
- 对施工人员进行安全培训,提高安全意识。
