矿业公司2024年挖潜矿石资源,提高矿粉高效制造能力专项工作方案推进情况汇报
1. 矿业公司面临的挑战与机遇

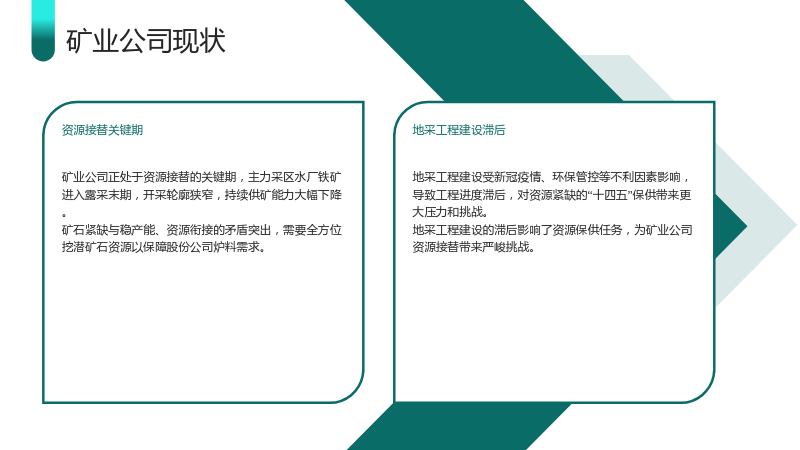

1.1 矿业公司现状
1.1.1 资源接替关键期
- 矿业公司正处于资源接替的关键期,主力采区水厂铁矿进入露采末期,开采轮廓狭窄,持续供矿能力大幅下降。
- 矿石紧缺与稳产能、资源衔接的矛盾突出,需要全方位挖潜矿石资源以保障股份公司炉料需求。
1.1.2 地采工程建设滞后
- 地采工程建设受新冠疫情、环保管控等不利因素影响,导致工程进度滞后,对资源紧缺的“十四五”保供带来更大压力和挑战。
- 地采工程建设的滞后影响了资源保供任务,为矿业公司资源接替带来严峻挑战。

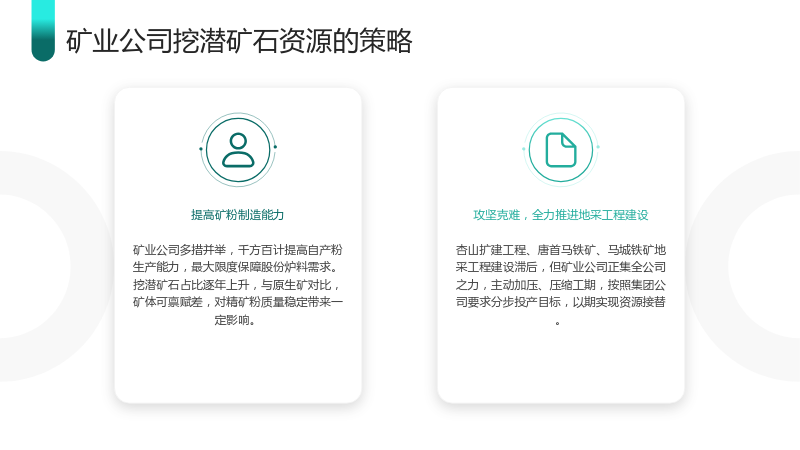

1.2 矿业公司挖潜矿石资源的策略
1.2.1 提高矿粉制造能力
- 矿业公司多措并举,千方百计提高自产粉生产能力,最大限度保障股份炉料需求。
- 挖潜矿石占比逐年上升,与原生矿对比,矿体可禀赋差,对精矿粉质量稳定带来一定影响。
1.2.2 攻坚克难,全力推进地采工程建设
- 杏山扩建工程、唐首马铁矿、马城铁矿地采工程建设滞后,但矿业公司正集全公司之力,主动加压、压缩工期,按照集团公司要求分步投产目标,以期实现资源接替。
2. 2024年矿石资源挖潜总体安排

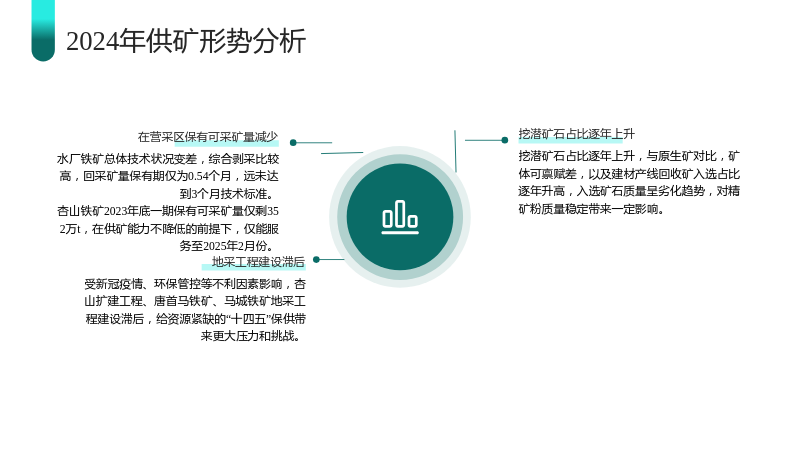

2.1 2024年供矿形势分析
2.1.1 在营采区保有可采矿量减少
- 水厂铁矿总体技术状况变差,综合剥采比较高,回采矿量保有期仅为0.54个月,远未达到3个月技术标准。
- 杏山铁矿2023年底一期保有可采矿量仅剩352万t,在供矿能力不降低的前提下,仅能服务至2025年2月份。
2.1.2 地采工程建设滞后
- 受新冠疫情、环保管控等不利因素影响,杏山扩建工程、唐首马铁矿、马城铁矿地采工程建设滞后,给资源紧缺的“十四五”保供带来更大压力和挑战。
2.1.3 挖潜矿石占比逐年上升
- 挖潜矿石占比逐年上升,与原生矿对比,矿体可禀赋差,以及建材产线回收矿入选占比逐年升高,入选矿石质量呈劣化趋势,对精矿粉质量稳定带来一定影响。
2.2 指导思想
- 牢固树立“挖潜力、稳供应”工作理念,增强工作紧迫感和责任感,多措并举,千方百计,全方位挖潜矿石资源,提高矿粉制造能力,增强股份公司炉料保障能力。

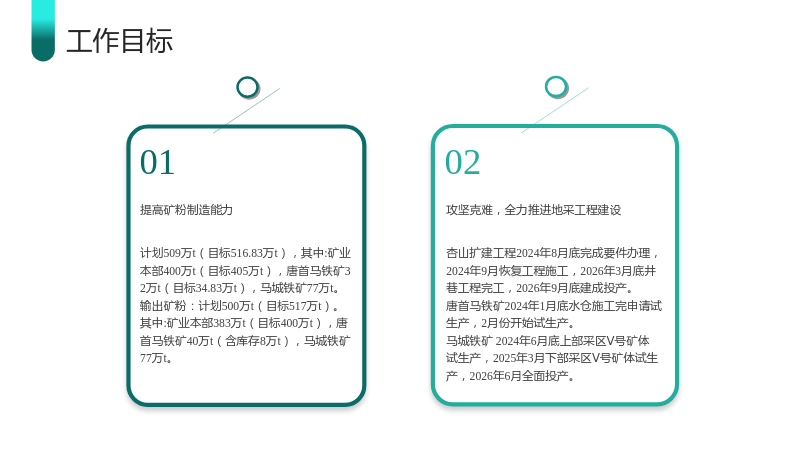

2.3 工作目标
2.3.1 提高矿粉制造能力
- 计划509万t(目标516.83万t),其中:矿业本部400万t(目标405万t),唐首马铁矿32万t(目标34.83万t),马城铁矿77万t。
- 输出矿粉:计划500万t(目标517万t)。其中:矿业本部383万t(目标400万t),唐首马铁矿40万t(含库存8万t),马城铁矿77万t。
2.3.2 攻坚克难,全力推进地采工程建设
- 杏山扩建工程2024年8月底完成要件办理,2024年9月恢复工程施工,2026年3月底井巷工程完工,2026年9月底建成投产。
- 唐首马铁矿2024年1月底水仓施工完申请试生产,2月份开始试生产。
- 马城铁矿 2024年6月底上部采区Ⅴ号矿体试生产,2025年3月下部采区Ⅴ号矿体试生产,2026年6月全面投产。
3. 1-4月份专项工作方案推进情况

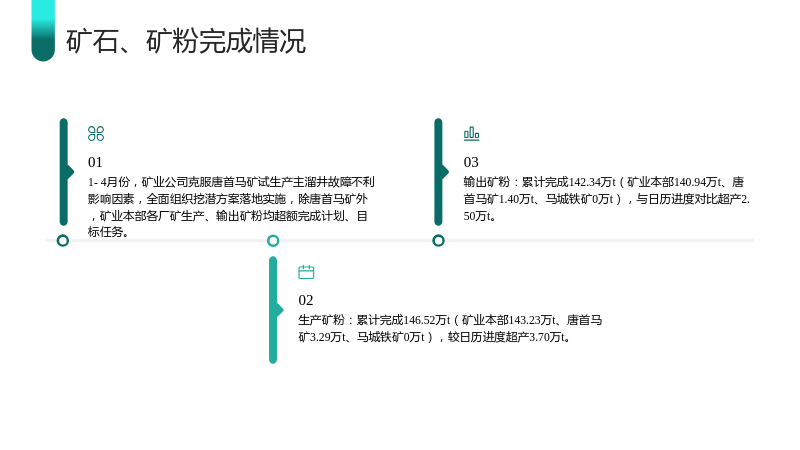

3.1 矿石、矿粉完成情况
- 1-4月份,矿业公司克服唐首马矿试生产主溜井故障不利影响因素,全面组织挖潜方案落地实施,除唐首马矿外,矿业本部各厂矿生产、输出矿粉均超额完成计划、目标任务。
- 生产矿粉:累计完成146.52万t(矿业本部143.23万t、唐首马矿3.29万t、马城铁矿0万t),较日历进度超产3.70万t。
- 输出矿粉:累计完成142.34万t(矿业本部140.94万t、唐首马矿1.40万t、马城铁矿0万t),与日历进度对比超产2.50万t。

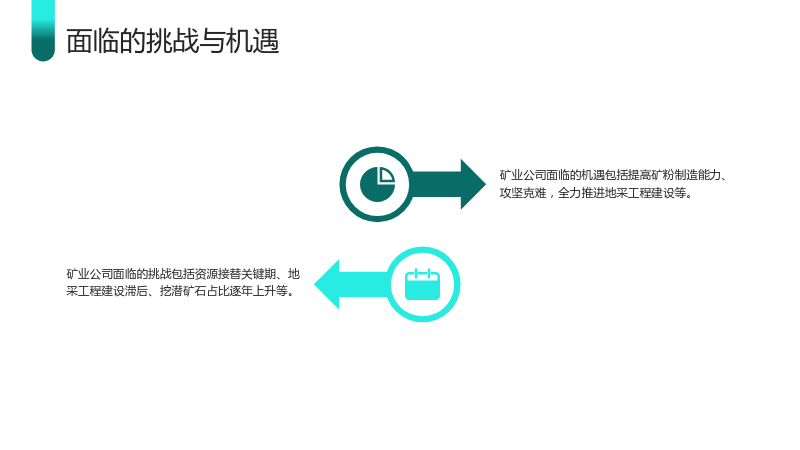

3.2 面临的挑战与机遇
- 矿业公司面临的挑战包括资源接替关键期、地采工程建设滞后、挖潜矿石占比逐年上升等。
- 矿业公司面临的机遇包括提高矿粉制造能力、攻坚克难,全力推进地采工程建设等。
4. 总结
- 矿业公司在资源接替关键期和资源低谷期,面临着资源紧缺与稳产能、资源衔接的矛盾。
- 矿业公司需要全方位挖潜矿石资源,提高矿粉制造能力,增强股份公司炉料保障能力。
- 矿业公司应树立“挖潜力、稳供应”的工作理念,增强工作紧迫感和责任感,多措并举,千方百计,全方位挖潜矿石资源,提高矿粉制造能力,增强股份公司炉料保障能力。
- 矿业公司应攻坚克难,全力推进地采工程建设,打造首钢集团1000万t精品原料基地,助力矿业公司第三次大发展。
