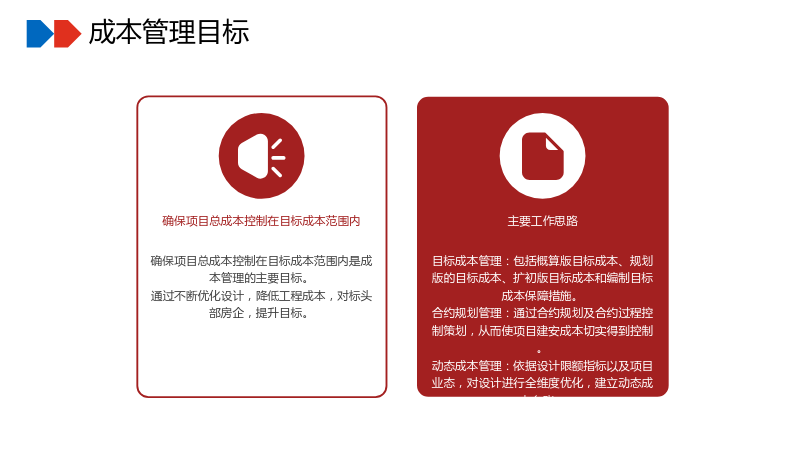

1. 成本管理概述

1.1 成本管理目标

1.1.1 确保项目总成本控制在目标成本范围内

  • 确保项目总成本控制在目标成本范围内是成本管理的主要目标。
  • 通过不断优化设计,降低工程成本,对标头部房企,提升目标。

1.1.2 主要工作思路

  • 目标成本管理:包括概算版目标成本、规划版的目标成本、扩初版目标成本和编制目标成本保障措施。
  • 合约规划管理:通过合约规划及合约过程控制策划,从而使项目建安成本切实得到控制。
  • 动态成本管理:依据设计限额指标以及项目业态,对设计进行全维度优化,建立动态成本台账。
  • 优化成本思路:从安装工程、建筑工程、结构优化和装配式四个方面进行成本优化。

1.2 成本管理主要内容

1.2.1 目标成本管理

  • 概算版目标成本:根据“招拍挂”拿地规划设计条件,产品初步定位及业态,规划指标下类似项目的成本数据,结合吾行里、滨湖郡项目目标成本,以及两个项目标成本后评估的相关成本指标,编制了22街坊项目概算版目标成本。
  • 规划版的目标成本:通过对房地产市场调研,并仔细研究规划条件及要求,确定建立示范区,示范区内将打造风雨连廊的园林景观,魔幻的儿童学习游乐架空层空间,以及设计创新将997.6m²商业业态设计为商墅洋房,根据目标客群的定位,在此基础上,我们编制了规划版的目标成本。
  • 扩初版目标成本:依据武汉新一代住宅建造标准,总平图审批通过后建筑结构均将进行深化设计,根据设计公司提供的施工图,我们将编制扩初版目标成本,也就是执行版目标成本。
  • 编制目标成本保障措施:加强与相关业务部门的沟通力度,加大目标成本管控强度,确保单项成本不超过对应子目的目标成本,扩初版目标成本不超过规划版目标成本,从而不突破总目标成本。

1.2.2 合约规划管理

  • 合约规划及合约过程控制策划:通过合约规划及合约过程控制策划,从而使项目建安成本切实得到控制。
  • 时间节点控制原则:以工程进度计划为根本控制点,再根据施工图出图时间来安排合约分判的时间节点计划。
  • 合约分判工作:特别是时间节点的控制对融资成本和资金回笼具有重大影响,在决定建立“示范区”后,我们对示范区工程合约做了专项策划。因此,整个项目分为示范区合约分判和大区合约分判两个主要阶段,以确保项目高效、有序地推进。
  • 示范区合约分判:本项目沿冶金大道一侧地块作为营销中心及示范区,根据资金回笼的要求,按照项目开盘时间节点,开盘前需完成整个示范区施工,所以为配合营销宣传及蓄客需要,营销中心示范区园林景观及精装修将尽早施工,其中营销中心外立面幕墙、门厅及架空层精装修及示范区园林景观将进行单独合约分判。
  • 大区合约分判:土方工程、支护工程、桩基合同、总包主体建安工程合同、精装修工程和安装类工程(消防、智能化等)。

1.2.3 动态成本管理

  • 动态成本管理:依据设计限额指标以及项目业态,对设计进行全维度优化;建立动态成本台账;确保变更签证费用造价不超过合同价的3%,总的目标成本偏差率控制在3%以内。
  • 动态成本管理保障措施:管控重心是待发生成本,管控手段是过程预警和强控。

1.2.4 优化成本思路

  • 安装工程:设计布局优化、电气材料优化、设备和材料选择优化、管径设计优化。
  • 建筑工程:从施工工艺的选择进行优化、从材质及规格的选型进行优化、从材料品牌的选用进行优化。
  • 结构优化:对地下室(塔楼投影部分)和上部结构优化,复核结构施工图设计单位的结构计算输入数据,对施工图优化内容具体化、明确化,制定结构设计指导书。
  • 装配式:对装配式方案进行优化、通过装配式生产厂家、结构优化咨询公司进行设计优化、对装配式部分材料进行优化。

1.3 优化成本的方法措施

1.3.1 安装工程

  • 材质及规格的选型优化:给排水系统管道材料、消防系统管道材质、照明系统配线、配管PVC/PE、配管JDG/KBG、客户敏感度材质平替。
  • 材料品牌的选用优化:给排水管道、配线、配管PVC/PE、配管JDG/KBG。

1.3.2 建筑工程

  • 施工工艺的选择优化:公区块料地面找平层、不上人屋面面层厚度、取消套内顶棚素水泥浆、阳台墙面腻子、地下室外墙防水保护层。
  • 材质及规格的选型优化:门窗型材、地上防火门材质、连廊玻璃栏杆、厨房、卫生间墙面防水砂浆、内墙面混凝土与砌体交接处钢丝网片。
  • 材料品牌的选用优化:钢材、防水、铝合金型材、玻璃。

1.3.3 结构工程

  • 模型计算参数及荷载优化:模型计算勾选梁、板、墙柱扣除自重重叠部分、墙柱、基础、梁设计时按荷载规范要求对活荷载进行折减、消防车荷载不与地震作用组合。
  • 设计中间过程中进行以下优化:结构平面布置优化、竖向构件布置优化、地下室设计优化、基础型式优化论证、桩基选型与布置优化、地下车库顶板选型优化、地下车库底板选型优化、地下室构件设计优化、结构计算模型优化、材料选用优化。
  • 对每一版过程图纸提审核意见:过程优化过程中,对设计院所提每一版施工图提优化意见并与设计院沟通,达成最合理的设计方案。

1.3.4 装配式工程

  • 方案优化:建议只做竖向构件预制,不做水平构件预制、仅竖向构件预制时,非承重围护墙建议采用预制PC外墙、内隔墙非砌筑推荐选用实心ALC条形板、干式工法施工楼面、地面、管线分离。
  • 设计优化:结构设计尽量减少钢筋规格、统一钢筋间距,做到钢筋网标准化,严格控制配筋率。
  • 对装配式部分材料进行优化:密封胶、灌浆料。
