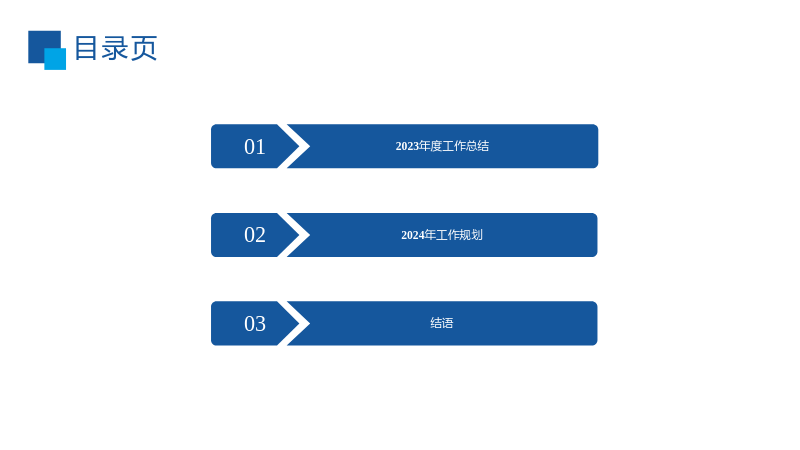

2023年度工作总结暨2024年度生产经营工作汇报材料
1. 2023年度工作总结
1.1 日常工作
1.1.1 项目日常检查与监管
- 对项目的日常检查、危大方案专项检查、季度考核。
- 督促项目及时上报各类专项方案和技术质量和工程类报表,并对上报的各类专项方案及报表等进行审查。
- 督促、协助项目进行研发课题的立项、研发经费的规范归集、研发课题的结题等。
- 协助项目进行创优夺杯、QC成果及工法的申报。
- 及时组织相关人员参加公司内部及外部的学习培训。
1.1.2 重点工作完成情况
- 技术创新:积极倡导项目应用“四新”技术,大力推广“小微创新”。2023年通过公司立项申请的各类课题共19个,累计研发预算金额4352万元,通过评审结题的课题11个。
- 质量创优:申报过程中跟踪督导,完成了总公司年初下达的创优指标,并获得多项奖项。
- 合作研发及研发经费归集:5个项目分别与合工大、同济、河海(交科院)签订了合作研发合同,研发成果丰硕。全年科研经费归集金额1631万元,完成考核指标的56.9%。
- 项目策划:共组织了6个项目(G328、S90、亳蒙二期、淮桐06标、泾青、天天)的项目策划,协助总公司进行了G328及泾青项目的项目策划。
- 劳动竞赛:及时组织了寿颍、颍临、亳蒙(二期)、合滁周4个项目参加了总公司的劳动竞赛活动,4个项目实际完成产值156530万元,完成年计划产值的114.8%,完成竞赛产值的96.1%。
- 重大项目包保督导:5个重大项目(4个劳动竞赛项目+泾青项目)2023年共计完成产值177189万元。
- EPM3.0信息化系统管理:公司已正式启用EPM3.0项目管理信息化系统,各项目录入数据存在问题,建议各项目安排一名领导班子具体负责,各板块的数据录入明确责任人。

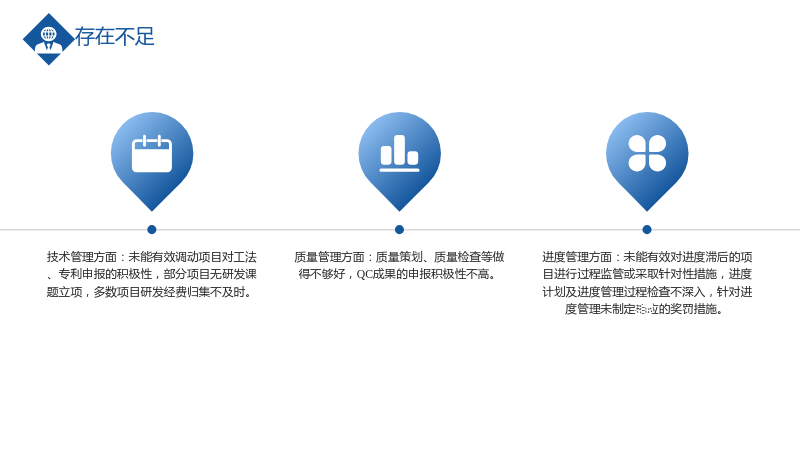

1.2 存在不足
- 技术管理方面:未能有效调动项目对工法、专利申报的积极性,部分项目无研发课题立项,多数项目研发经费归集不及时。
- 质量管理方面:质量策划、质量检查等做得不够好,QC成果的申报积极性不高。
- 进度管理方面:未能有效对进度滞后的项目进行过程监管或采取针对性措施,进度计划及进度管理过程检查不深入,针对进度管理未制定相应的奖罚措施。
2. 2024年工作规划

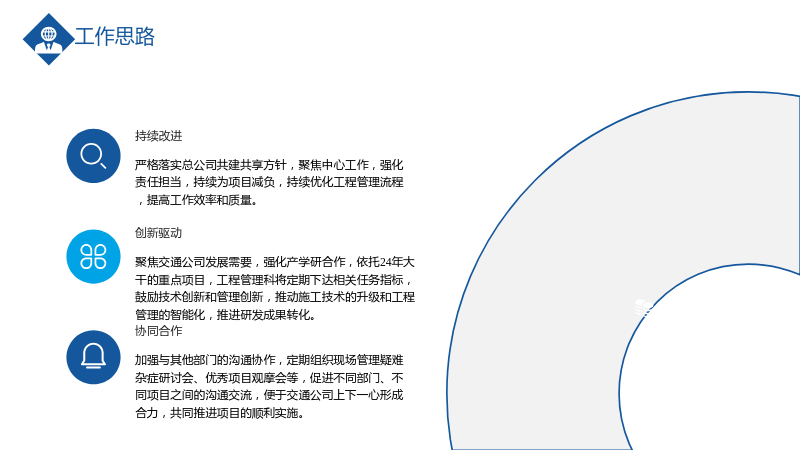

2.1 工作思路
2.1.1 持续改进
- 严格落实总公司共建共享方针,聚焦中心工作,强化责任担当,持续为项目减负,持续优化工程管理流程,提高工作效率和质量。
2.1.2 创新驱动
- 聚焦交通公司发展需要,强化产学研合作,依托24年大干的重点项目,工程管理科将定期下达相关任务指标,鼓励技术创新和管理创新,推动施工技术的升级和工程管理的智能化,推进研发成果转化。
2.1.3 协同合作
- 加强与其他部门的沟通协作,定期组织现场管理疑难杂症研讨会、优秀项目观摩会等,促进不同部门、不同项目之间的沟通交流,便于交通公司上下一心形成合力,共同推进项目的顺利实施。

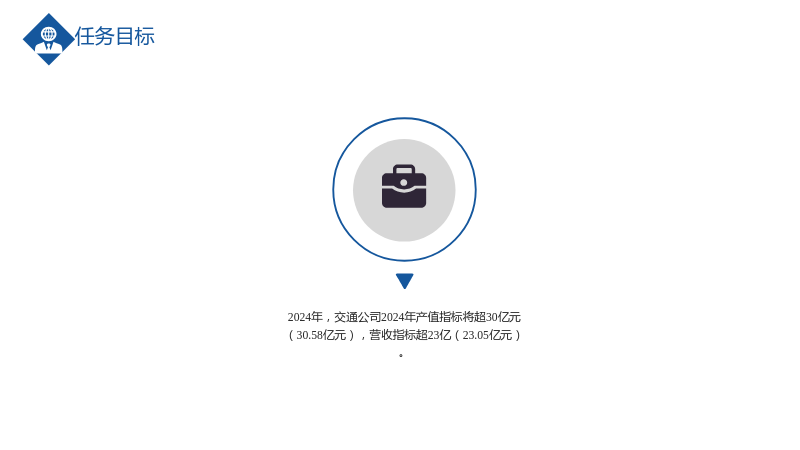

2.2 任务目标
- 2024年,交通公司2024年产值指标将超30亿元(30.58亿元),营收指标超23亿(23.05亿元)。

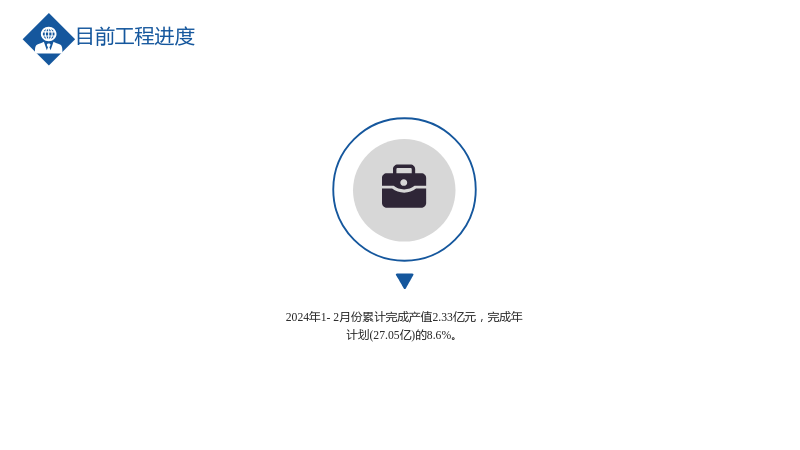

2.3 目前工程进度
- 2024年1-2月份累计完成产值2.33亿元,完成年计划(27.05亿)的8.6%。

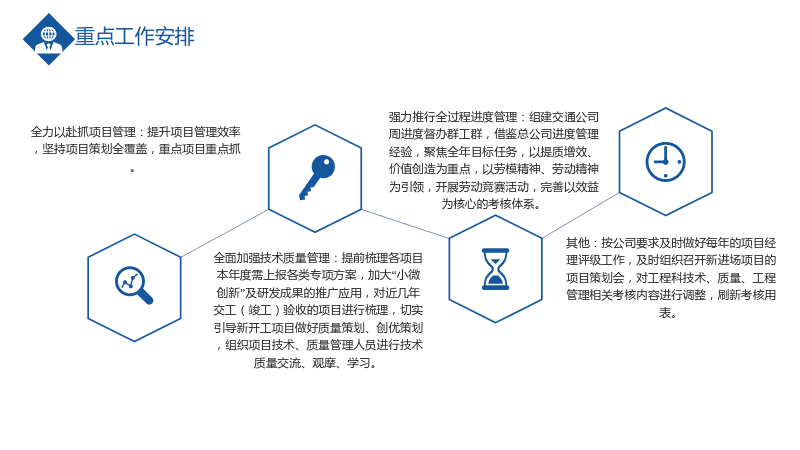

2.4 重点工作安排
- 全力以赴抓项目管理:提升项目管理效率,坚持项目策划全覆盖,重点项目重点抓。
- 全面加强技术质量管理:提前梳理各项目本年度需上报各类专项方案,加大“小微创新”及研发成果的推广应用,对近几年交工(竣工)验收的项目进行梳理,切实引导新开工项目做好质量策划、创优策划,组织项目技术、质量管理人员进行技术质量交流、观摩、学习。
- 强力推行全过程进度管理:组建交通公司周进度督办群工群,借鉴总公司进度管理经验,聚焦全年目标任务,以提质增效、价值创造为重点,以劳模精神、劳动精神为引领,开展劳动竞赛活动,完善以效益为核心的考核体系。
- 其他:按公司要求及时做好每年的项目经理评级工作,及时组织召开新进场项目的项目策划会,对工程科技术、质量、工程管理相关考核内容进行调整,刷新考核用表。
3. 结语
- 2023年,我们见证了交通公司取得的可喜成绩,也感受到公司正在阔步踏上高质量发展的新征程。2024年,我科室将结合科室职能,不断加强技术指导及过程管控,在技术创新、质量创优及工程管理方面不断挖掘潜力,为公司再创佳绩发挥积极作用! """
